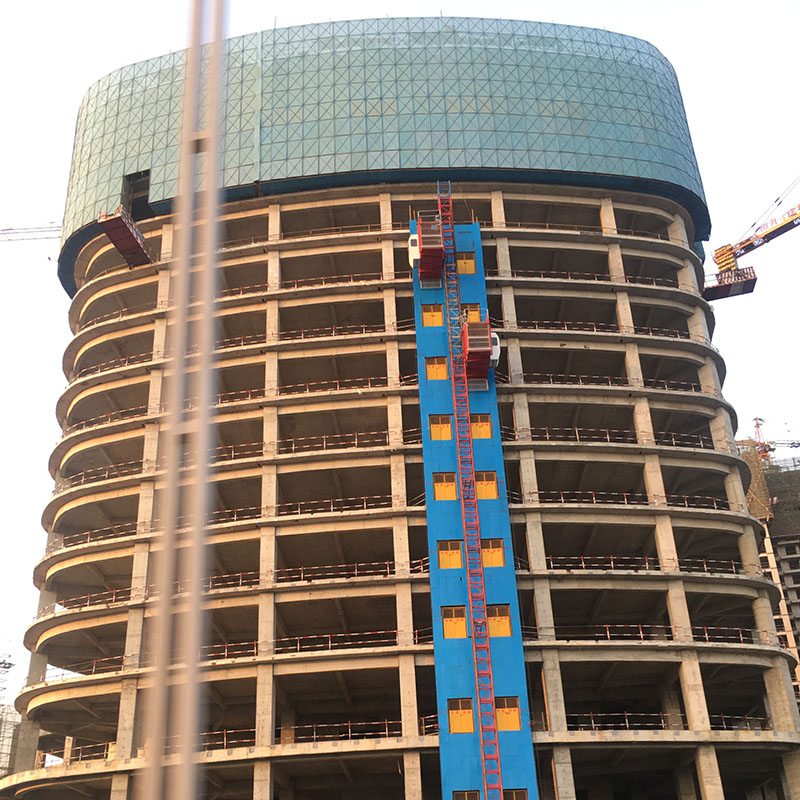

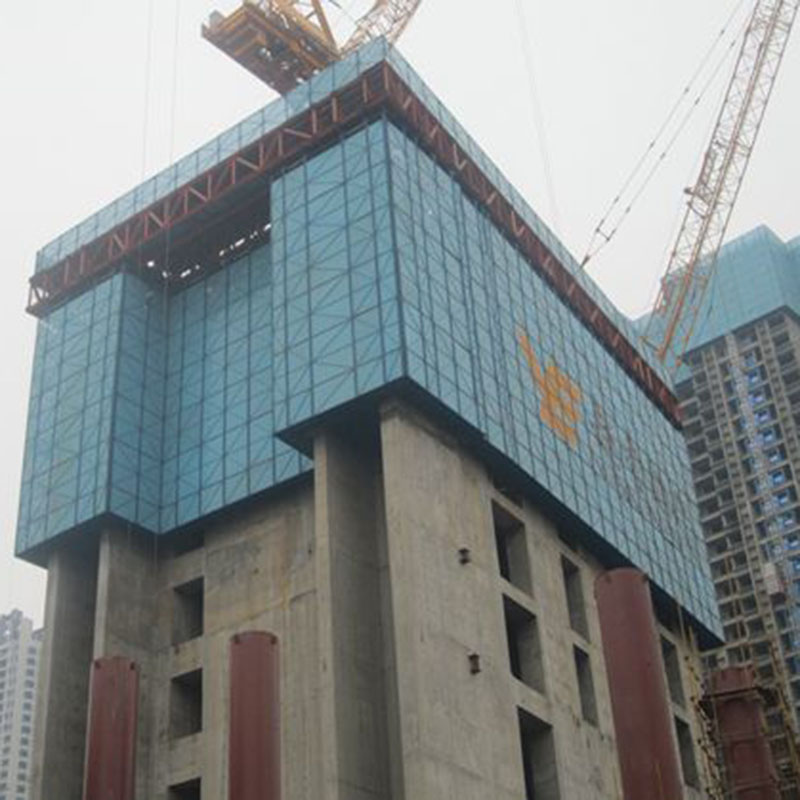

爬架網是安裝在爬架外圍的金屬安全防護網,若要突出爬架網的安全性能,首先要確保爬架的安裝符合規范操作流程,下面由景川為您詳細講解爬架怕生的操作流程,如下:
爬架爬升操作流程
1、 導軌爬升
(1) 導軌爬升前應做好以下工作
安裝上部爬升錨板和爬靴并及時檢查其實際位置與理論位置是否一致,
不符合要求的應進行相應的調整。 爬升懸掛件安裝好后, 應派專人檢査其連接高強螺栓是否完全到位。
用棉紗清潔導軌, 并在導軌表面涂上潤滑油。
改變上下爬箱中復位機構擺桿的狀態, 使其一致向上。
導軌爬升時, 液壓裝置應由專人操作, 現場施工負責人必須到場。
與實驗室聯系確認砼強度是否己達到20MPa以上。
(2) 確認爬升準備工作完全符合要求后,打開液壓油缸的進油閥門、 啟動液壓控制柜, 拆除導軌頂部楔形插銷, 開始導軌的爬升。
(3) 導軌爬升時,外爬架0號平臺及1號平臺上個配3人和一臺對講機,并選用專用頻道, 以保證通訊暢通。
(4) 軌道每爬升一格時應通過對講機聯絡, 并確認上下爬箱是否都到位, 到位后才可開始下一格爬升。
(5) 導軌爬升過程中要保證保險鋼絲繩不得影響導軌的爬升。
(6) 導軌爬升至接近上部懸掛靴的高度時暫停, 復核導軌與爬靴上導軌槽口的
位置是否一致, 若不一致, 調節下方的支撐腳, 使導軌能夠順利地通過懸掛靴的導軌槽口。
位置是否一致,若不一致, 調節下方的支撐腳, 使導軌能夠順利地通過懸掛靴的導軌槽口.
(7) 導軌爬升到位后, 應從右往左插上導軌頂部楔形插銷, 以確保插銷鎖定裝置到位。 下降導軌使頂部楔形插銷與爬靴完全接觸。
(8) 關閉油缸進油閥門、關閉控制柜、切斷電源,完成導軌的爬升。
(9) 拆除下層爬架懸掛件, 取出混凝土內的預埋錨錐, 及時修補螺栓孔, 以便進行爬架的爬升。
00) 發現導軌爬升不同步及其它異常情況時應停下來研究處理。
2.爬架爬升
(1) 爬架爬升前應做好以下準備工作:
· 撤除各層平臺中所有連接平臺.
應清除爬架上不必要的荷載 (如鋼筋頭、 氧氣乙炔空瓶等)。
· 抬起爬升導軌底部支撐腳,并旋轉伸長使其垂直頂緊塔身混凝土面。· 將承重架下支撐的支撐腳完全縮回。
· 改變上下爬箱中復位機構擺桿的狀態,使其一致向下。
· 檢查爬架長邊與短邊的連接(如電線)等是否己解除及安全保護繩是否己套牢.
· 檢查塔吊至爬架主電纜的懸掛長度,保證爬架爬升時電纜有足夠的長度。· 爬架爬升時,液壓裝置應由專人操作,現場施工負責人必須到場。
· 檢查上節段砼修補是否已符合要求。
(2) 經確認爬架爬升準備工作己完全符合要求后,打開液壓油缸的進油閥門、啟 。動液壓控制柜, 拔去安全插銷, 開始導軌的爬升。
(3) 爬升時,外爬架0號平臺各配3人和一臺對講機,并選用專用頻道,以保證通訊暢通。1號平臺兩端各安排1人觀察。
(4) 爬架架體荷載通過導軌來傳遞后, 拔去承重銷。
(5) 在軌道上每爬升一格需通過對講機聯絡,讓爬架爬升操作者確認上下爬箱
是否都完全到位, 到位后才可開始下一格爬升。
(6) 當爬架爬升到位后, 應及時插上承重銷及安全插銷。
(7) 關閉油缸進油閥門、關閉控制柜、切斷電源,完成爬架的爬升工作。


1、利用中墻窗口裝配橫桿1放在下層窗口的墻內與爬架網片的內橫目綁牢 橫桿2放在下一層窗口的墻中與爬架網片的斜桿綁牢 橫桿3放在墻內與橫桿2綁牢 裝配爬架網片的斜桿間距應沒有除夜于4m2、應用鋼吊桿架設爬架網片沒有窗口的墻可采用鋼吊桿架設爬架網片 …
建筑安全網在樓房建筑施工時是必不可少的一種安全防護網 可以攔截高空墜物的風險 其中有一種金屬材質的建筑安全網-建筑爬架網 外形結構是一種金屬沖孔板 目前市場的趨勢是逐步替代傳統的塑料網 之所以叫它爬架網是因為它可以隨著爬架…
外爬架網片別名:爬架網,爬架網片,建筑防護網,建筑爬架網,外架安全網。 爬架網的主要作用是在高層建筑中期到安全防護的作用,在很大程度上避免了施工人員的人身安全和高空墜落物的墜落。 安平縣景川絲網制品有限公司專業生產外爬架網片…
